松江区佘山大型居住社区动迁安置房项目装配式建筑预制率达85%

转自:上海住房城乡建设管理 2025-07-25 17:13:04

松江区佘山21丘大型居住社区动迁安置房项目共计10个地块,总建设用地面积为43万平方米,总建筑面积达103万平方米,总户数为5625户,是松江区重要的动迁安置房住宅项目。项目共分为三期,由上海城建建设实业集团开发建设。

该项目一期两栋住宅及地下停车库采用全装配建造,预制率达80%,建成后荣获“住房城乡建设部2016年科技示范项目”称号。

第三期项目共3个地块,建筑用地总面积为10万平方米,总建筑面积达24万平方米。其中,地上建筑总面积为14万平方米,地下建筑总面积为10万平方米,建筑层数为8~9层。该项目结构体系为装配整体式剪力墙结构,剪力墙、外围护墙,预应力空心叠合楼板、整体式阳台、空调板、雨篷板、楼梯、女儿墙等均为预制,预制率达85%。

技术亮点

1、空间灵活可变

项目通过采用高强度、高密实的大跨度预应力空心楼板(楼板总厚度270mm),实现了无梁无柱真正意义上的大空间,可满足不同室内分隔需求,建筑空间利用率极大提高。

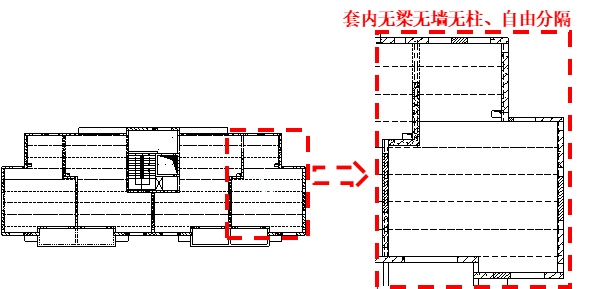

套内大空间示意图

大跨度预应力

空心楼板吊装图

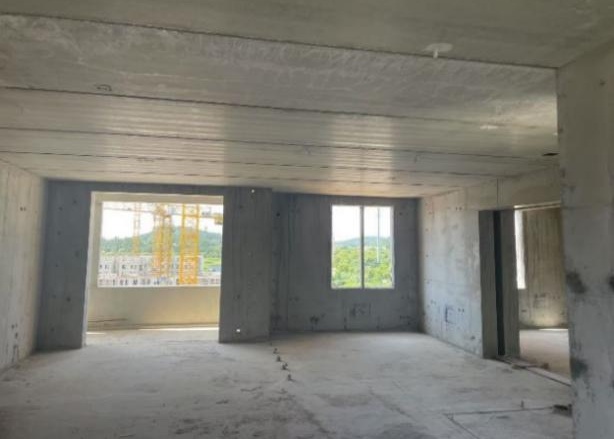

套内大空间实拍图

2、一体化部品部件应用

阳台为造型一体化全预制阳台,阳台梁、阳台板、阳台栏板及立面造型等均一次预制成型,运至现场后整体吊装完成,大幅提升阳台整体性,可有效减少传统阳台二次浇筑(砌筑)带来的渗漏水问题。

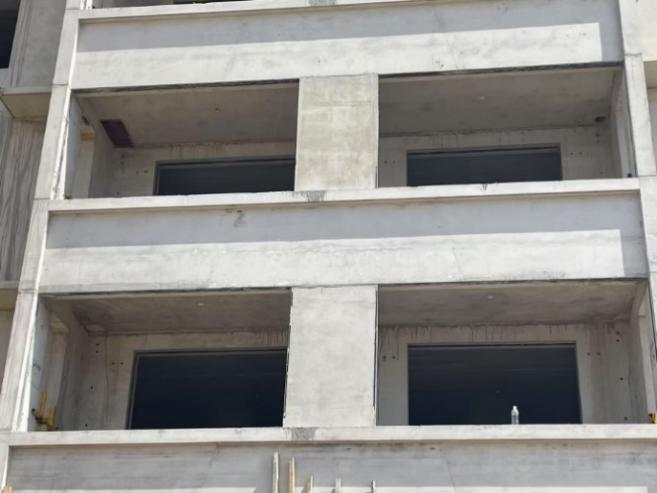

一体化全预制阳台实拍图

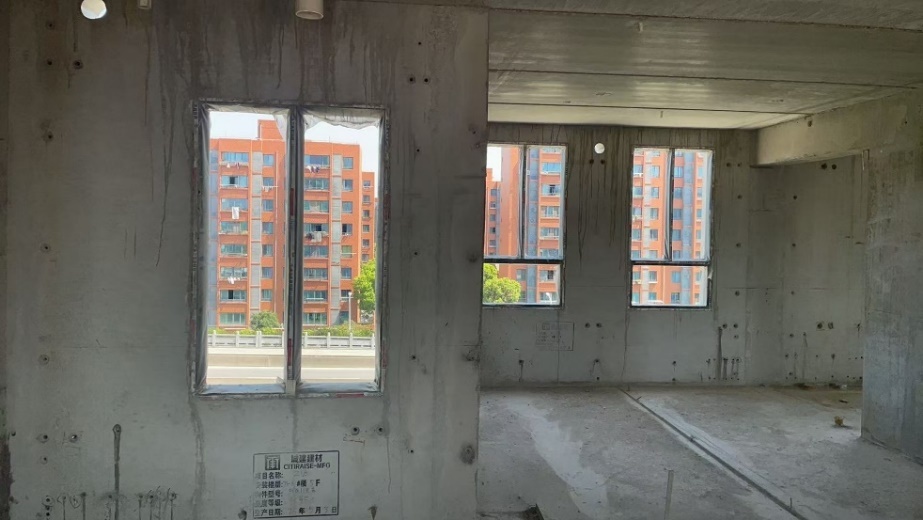

项目采用预制一体化成品门窗,所有门窗均在工厂里完成预组装,并与预制构件进行一体化成型后运至现场进行最终安装。

一体化成品门窗实拍图

楼梯段与休息平台一体预制,无需二次浇筑。采用隐藏式钢牛腿,休息平台顶部平整,无突出构件,整体简洁美观。

一体化预制楼梯段实拍图

3、装配式地下车库

地库大部分区域采用装配式方式建造,柱、梁、板及地下室外墙板等车库的各个组成部分均为预制。采用免模免支撑的建造方式,其建设成本大幅降低,初步估算土建造价每平米可降低50~100元。柱网布置规整,构件尺寸统一标准化,相对于传统现浇地下车库,地库动线及车位布置更加灵活多变,地下空间利用率更高,车位数量经过精细化布局后增加5%左右。

地下室外墙为整体预制,通过巧妙设计的反向后浇段及插槽式做法,在保证结构性能的同时,可有效减少传统现浇地下室外墙常见的渗漏水问题。

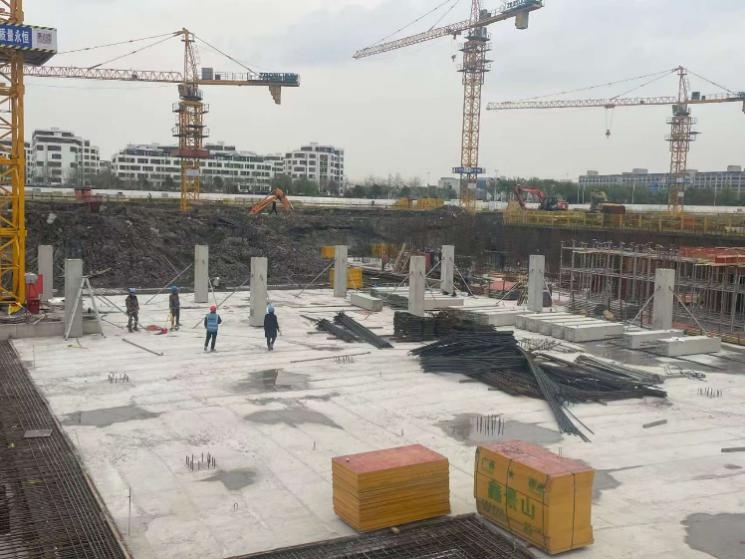

装配式地下车库施工实拍图

实施效益

在工期方面:3个地块于2025年3月初正式开挖,拟于9月底实现全部楼栋结构封顶,同时二次结构完成至70%。高预制率减少了大量二次结构施工的工作量,一体化建造使得结构完成即可进行后续的装饰安装施工,同比传统现浇,总工期约可缩短40%。

在成本方面:相比于传统现浇,该项目现场无外脚手架,且楼板施工过程免模免撑,项目全装配建造用机械台班替换人力,作业人员数量减少了50%以上。在人力成本、安全风险得到大幅降低的同时,人工成本也大幅降低,加上工期缩短带来的财务成本等,全装配施工相较于传统现浇施工,其总体建安成本基本持平,甚至略低。

在建筑品质方面:高预制率大幅提升了混凝土质量,减少了传统现浇易出现的渗漏水等质量通病;楼板内大量孔洞的存在提升了楼板的保温隔热性能,减震降噪效果明显,减少上下楼层的相互干扰,提升建筑品质;窗框和结构的一体预制使门窗和结构的连接密封性大幅提升,杜绝传统发泡胶填充工艺的收缩老化风险,还提升了门窗抗风压、气密性能。

在施工环境方面:以机械(塔吊)施工为主,有效提升施工效率,降低工人劳动强度。实现了无脚手架无防护架施工,通过设置可拆卸式安全围挡,保障施工安全。项目现场湿作业较少,无内外粉刷,有效减少建筑垃圾的产生。

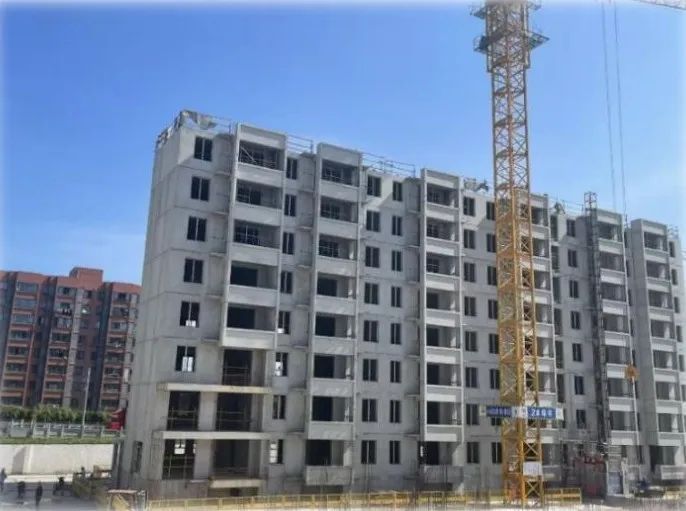

外立面图

– END
供稿:委节能处
编辑:何清扬

责任编辑:施伟华
来稿请投:zjwxwxczx@163.com
上海市住房和城乡建设管理委员会新闻宣传中心

往期精选

加快城市更新步伐,促进城市高质量发展——上海市领导干部推进城市更新专题研讨班举办

【城市印象】漫步西岸11.4公里,这条滨江线藏着多少惊喜?

切实做好本市建筑工地夏季高温安全防范和防汛防台工作

欢迎关注官方微信、微博、抖音
