5月31日,长三角地区首个国际IP亲子乐园——上海乐高乐园度假区正式进入内部测试阶段。这座占地31.8万平方米的“积木王国”背后,国网上海金山供电公司与国网上海营服中心携手打造了全周期电力服务体系,为乐园的顺利开园提供坚强电力服务保障。
自2021年初获悉乐高乐园将落户上海的消息起,国网上海营服中心就组建了一支服务团队,为用户提供从前期规划到正式送电的全流程“管家式”服务。
在项目前期方案规划阶段,团队积极走访用户,提前了解规划需求,并采取容缺受理的方式处理用户用电申请,同时还建立了“一户一档”的资料库,确保信息对接与方案落地之间实现无缝流转。
2023年5月,乐园方向国网上海营服中心提交了正式用电申请,并提出希望在正式开园前预留一年的建设调试期。“我们根据用户需求倒排工期,与金山区政府相关部门及各专业团队反复沟通协调,解决了路径审批、政策支持等关键问题,同时调配施工力量,优化送电流程。”国网上海营服中心客户经理周芸文表示。
2023年11月,乐园主体项目正式获批并启动建设。为响应金山区政府“拿地即开工”的承诺,三项关键的电力配套工程亟需加速推进。其中,掘路、占绿、交通组织三项行政审批成为关键节点。按常规流程,这三项需45天完成的审批。

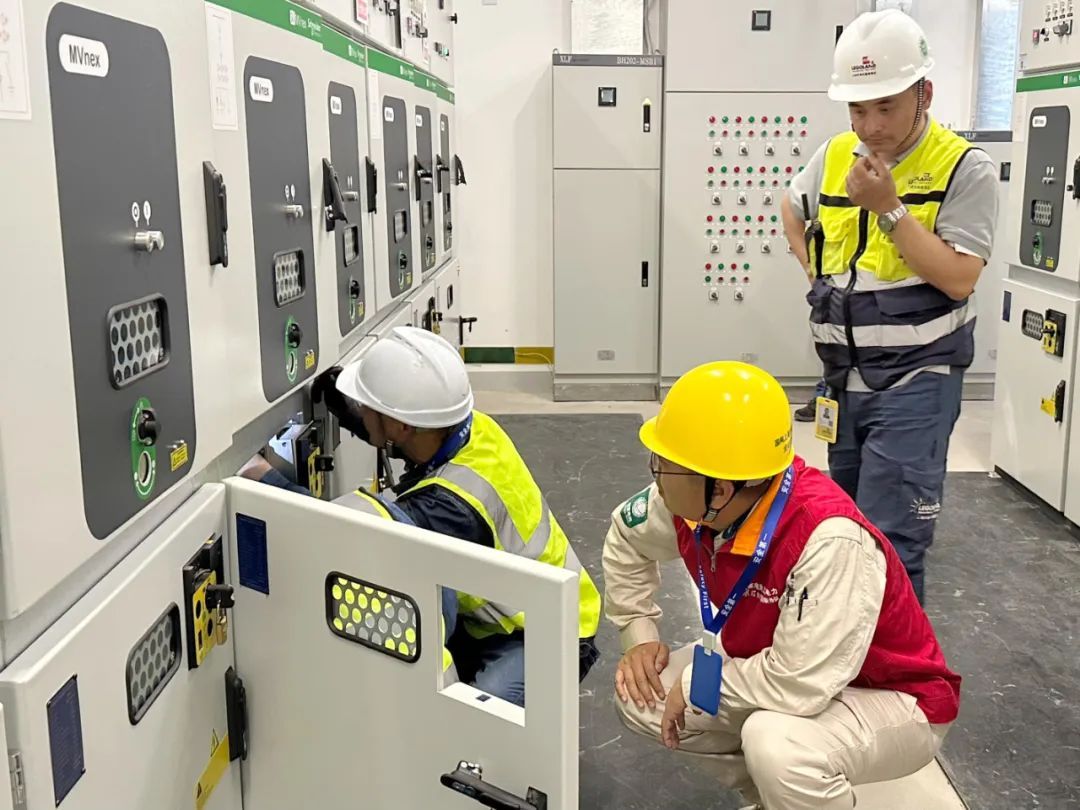

然而面对乐园2024年6月送电的紧迫需求,金山供电公司创新采用“并联审批”模式:清晨对接规划部门确认电缆路径坐标,午间通过视频会议与交管部门沟通车道改道方案,夜间与绿化部门线上商讨管线保护方案。“每天像拼积木一样整合资源,每个环节都卡着时间点推进。”公司施工项目经理金健伟表示。
通过15天高强度协调,他们成功将三项审批同步办结,为后续35千伏电源建设争取到30天宝贵工期。在紧接着的35千伏供电工程建设中,项目团队更是以“问题不过夜”为原则,累计召开47次协调会议,精准解决管线冲突、临时用电搭接等63项具体问题。
2024年6月,项目正式完成供电,比预期时限提前了整整一年。
记者:杨惠聪、朱磊
通讯员:蒋维捷
编辑:陈薇婷
责编:干钰琼、俞岚婷
审核:陈建军、林堃
